| 模型概述: |

						 AP1000核島模型是模擬AP1000核島施工過程的動態模型,AP1000核島模型從設計上按照與實際大小的1:50比例制作,動態的演示將會按照模塊化建造來實施,充分展示出AP1000核島建造的過程。
						    模型包括核島主要模塊和吊車。AP1000模型能夠模擬從CA20吊裝到穹頂?shù)跹b的整個建造過程,并針對里程碑進度計劃中的重要節點特別設計仿真模擬,如CA20模塊就位、壓力容器、蒸發器就位的過程等,重現其現場吊裝方案。在吊裝的過程中,CA20,CV底封頭,CV等在第一環等的模塊能順利吊裝并準確定位;而且廠房墻體和樓層建造過程的實現,通過合理設計和適當簡化,縮短展示時間,同時給人以清楚的展示;在就位前,可以合理安置各模塊和設備,保持模型的緊湊和整齊。  |

						| 模型的演練步驟: |
						| 按下運行按鈕,動態AP1000演練模型接受開始運行信號,做安裝演練。此時艙門打開,艙門打開后將有三路動作同時進行。 |
						  |

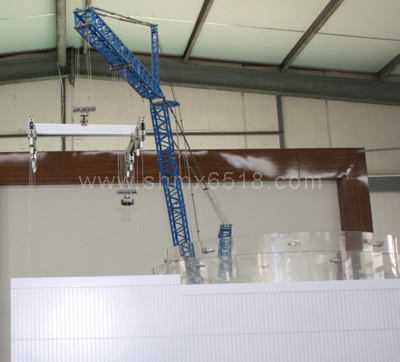

						1. 大吊車吊裝模塊
大吊檢測原位(位于吊裝模塊定位盤上方,所有吊裝模塊將由人工在吊裝其之前放在吊裝模塊定位盤上),到達原位大吊車放下吊鉤,由吊鉤調取CA20。吊車旋轉一定角度,帶動底封頭到CA20模塊安裝點上方,降下吊鉤安裝(同時,人工將底封頭放在吊裝模塊定位盤上,并且輔助吊車安裝CA20),吊車復位。   |

						  |
						  大吊車放下吊鉤,由吊鉤調取底封頭。吊車旋轉一定角度,帶動底封頭到CR10模塊上方,降下吊鉤安裝,同時人工將CA01放在吊裝模塊定位盤上(并且輔助吊車安裝CR10),吊車復位。
  吊車依次旋轉調取安裝,直至最后一組模塊(安全殼頂封頭、屏蔽廠房、穹頂、水箱整體)安裝結束時,全部動態裝置停止運行。此刻動態AP1000演練模型全部安裝結束。   |
                        |
					  2. 屏蔽廠房安裝
  |
					    屏蔽廠房的安裝將由屏蔽廠房托盤、屏蔽廠房托盤升降機、屏蔽廠房升降機共同完成。
  首先由屏蔽廠房升降輪帶動屏蔽廠房5(假設屏蔽廠房,從頂封頭屏蔽廠房以下分5段,依次為屏蔽廠房5到屏蔽廠房1)提升,同時屏蔽廠房4在其下面待命。
  當屏蔽廠房5提升至屏蔽廠房底部與升降輪下面一層脫離時,屏蔽廠房托盤升降機與屏蔽廠房升降機同時提升,使屏蔽廠房4頂部頂住屏蔽廠房5底部,并且屏蔽廠房4與兩層升降輪接觸。
  屏蔽廠房托盤升降機與屏蔽廠房升降機同時復位,復位后托盤旋轉,使同時屏蔽廠房3在其下面待命。
  重復2、3、4動作至屏蔽廠房1安裝完成(屏蔽廠房5與安全殼4齊平)。
3. 輔助廠房安裝
  輔助廠房的安裝將由輔助廠房升降機提升安裝
  輔助廠房將在安全殼頂封頭吊裝前提升到位,到位后由人工安放房頂。
4. 拆卸
  演示完成后按下復位按鈕大吊車將檢測到達原位(位于吊裝模塊定位盤上方)。安全殼等模塊將由工作人員輔助拆卸,屏蔽廠房將按照其安裝順序的逆反過程運行,將其拆除并放好。輔助廠房將隨輔助廠房升降機的下降而回到原位(底盤下面)。艙門關閉。
  備注:模型演練過程如遇緊急情況,按下急停按鈕停止演示。
						     |
